新春佳节临近,南漳抽水蓄能电站项目建设现场依旧机声轰鸣、攻坚正酣。县项目服务专班践行“靠前服务、精准赋能”理念,化身企业发展“护航员”,与施工方同心同向、合力冲刺关键节点,以重大项目建设的“加速度”,奋力谱写“一县四地”建设绿色能源新篇章。

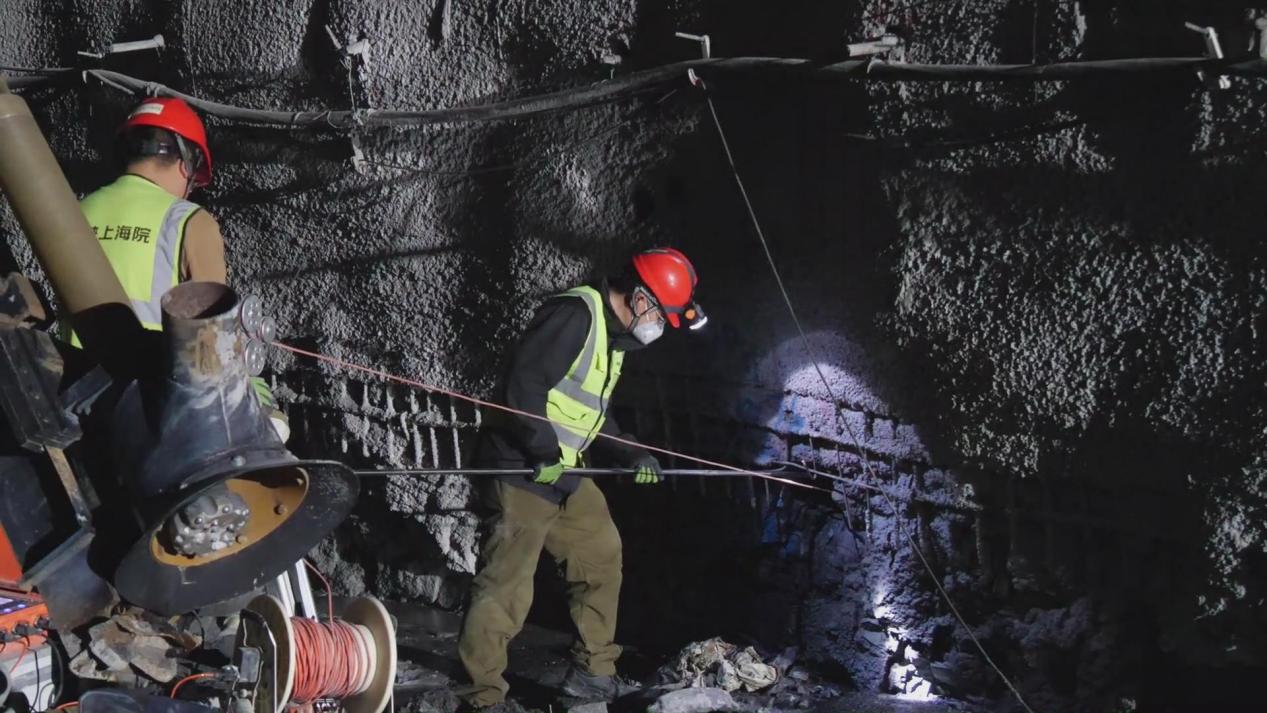

走进南漳抽水蓄能电站地下厂房,作业现场灯火通明、机声隆隆,数百名建设者干劲十足,大型机械协同作战。作为整个电站的“心脏”,地下厂房的建设进度直接关系到后续发电机组的安装与系统联调。岩锚梁作为未来安装大型桥式起重机、吊运发电机组核心部件的“空中骨架”,它的浇筑标志着地下厂房从大规模开挖转向关键结构施工。

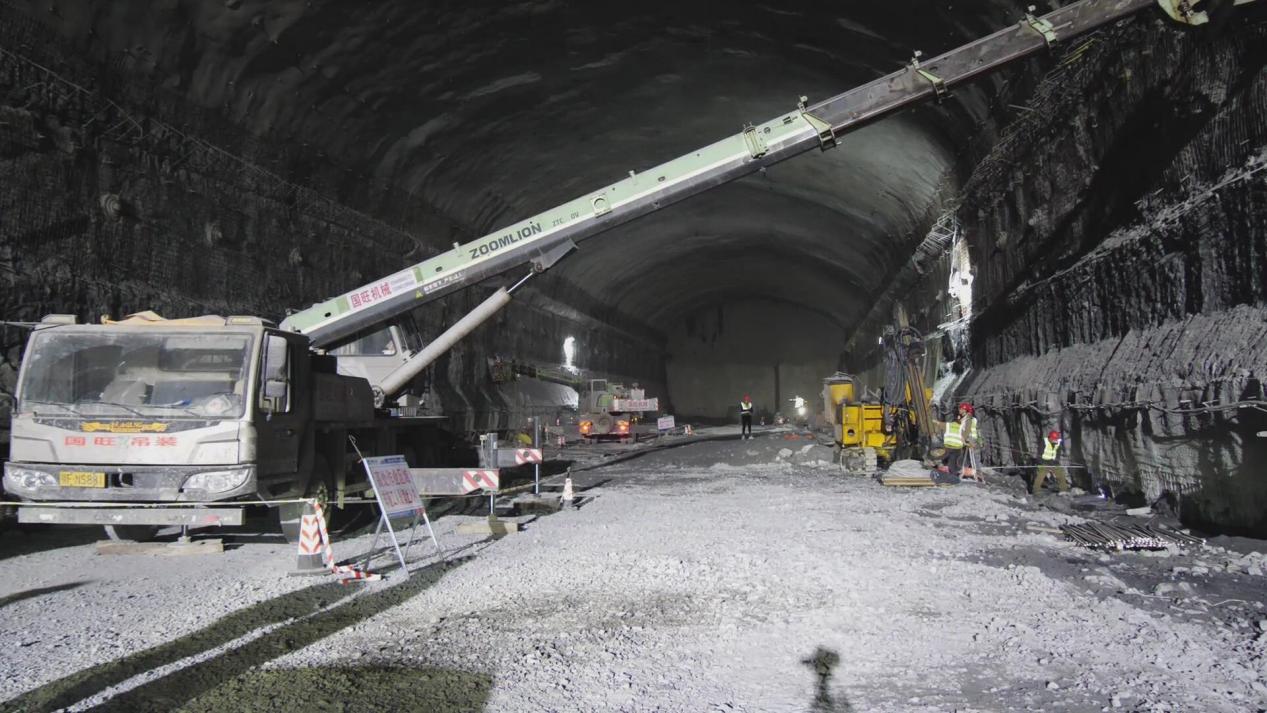

三峡建工南漳抽水蓄能项目部员工龙炼彬说:“主厂房Ⅱ层已于2025年12月31日开挖完成,目前正在进行岩锚梁浇筑。主厂房Ⅲ层计划于4月启动施工、8月完成开挖。”

总投资108亿元、装机容量180万千瓦的南漳抽水蓄能电站,是鄂西北电网调峰保供的关键项目。2026年以来,项目按下“快进键”,在专班全程护航下,建设进度持续刷新。

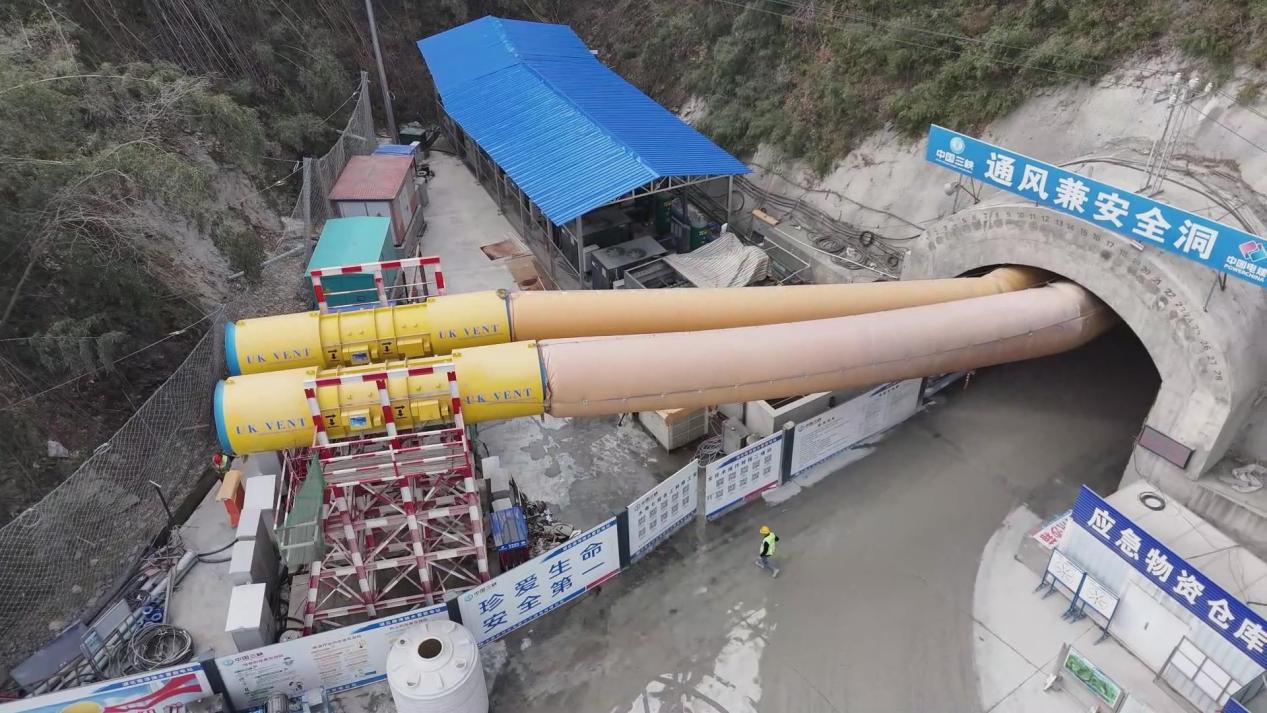

三峡建工湖北南漳抽水蓄能项目部员工龙炼彬说:“导流洞已于12月底完成衬砌,具备过流条件,工程阶段移民验收已顺利通过省级验收。根据总院安排3月完成导截流验收,标志着电站大坝主体工程正式具备干地施工条件,为后续工程蓄水奠定坚实基础。”

专班以“企业需求在哪里,服务就跟进到哪里”为准则,聚焦岩锚梁施工、大坝浇筑等关键节点,组建技术服务、要素保障两个专项小组,现场协调解决建材运输、用工保障等问题,将办公室搬到施工一线,精准破解项目推进中的难点堵点。在专班的全力保障下,项目方优化施工工艺,投入800多名作业人员、420余台大型机械,实行24小时轮班作业,严控安全质量关,奋力冲刺年度目标。
南漳抽蓄项目指挥部办公室工作人员余言说:“2026年,我们将持续深化专班加项目机制,实行清单化管理,节点化推进,全程服务跟踪项目建设,确保各项保障措施落地见效,为项目高质量推进扫清障碍。”

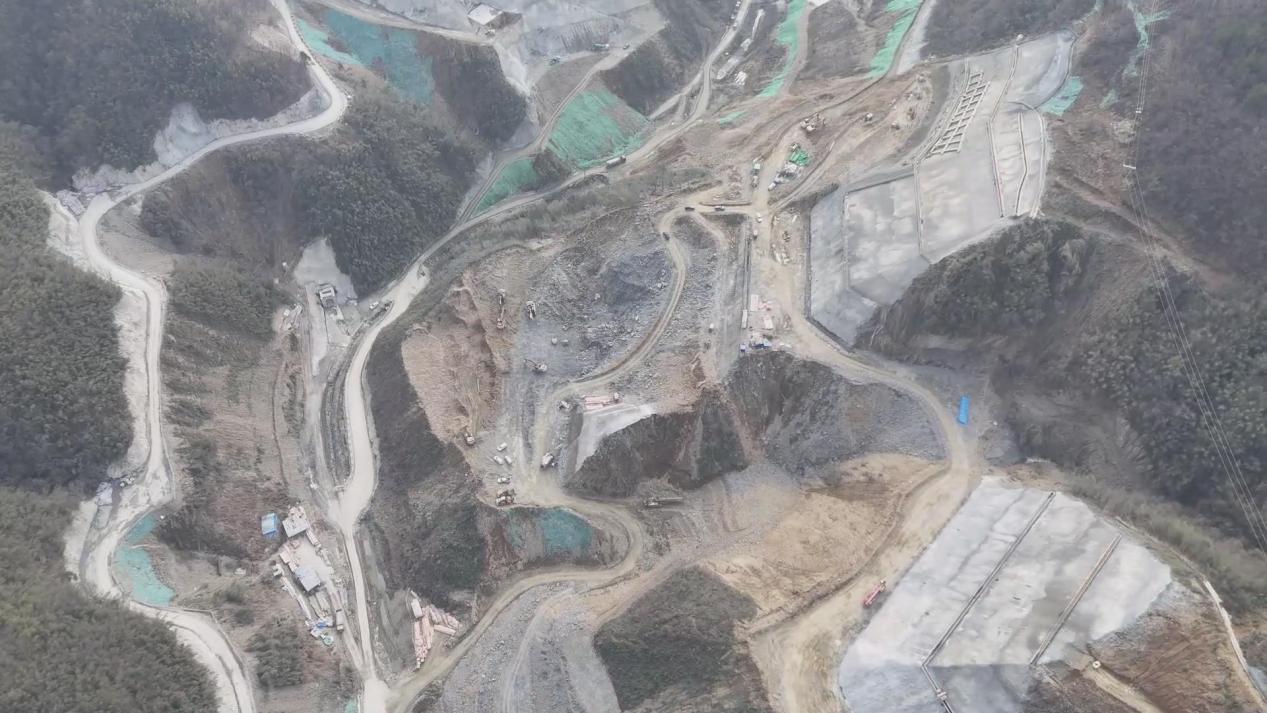

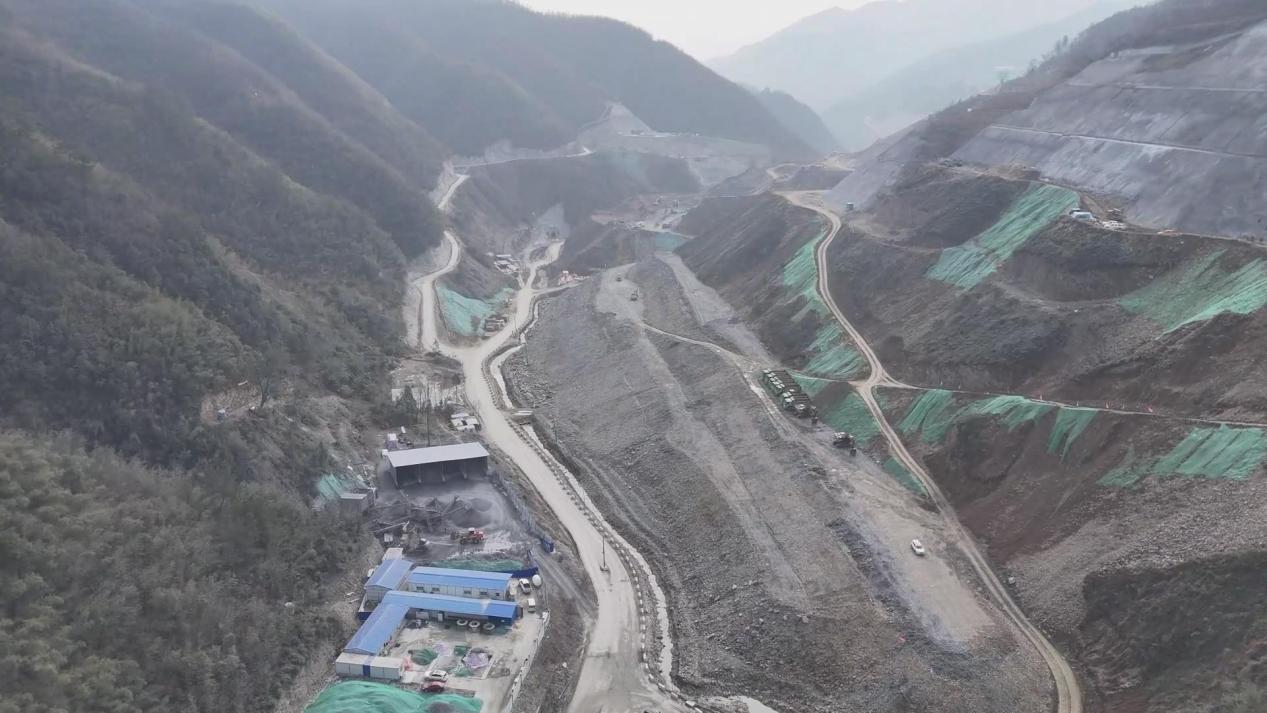

从地下洞室的持续掘进,到地面工程的全面展开,南漳抽水蓄能电站的建设现场,正是全县大抓项目、抓大项目,以重大项目挺起高质量发展“脊梁”的生动写照。它不仅为打造“绿色发展标杆县”提供了硬核支撑,也将为“一县四地”蓝图的实现蓄足绿色能源新优势。
