南漳抽水蓄能电站主体工程建设全面铺开

日前,南漳抽水蓄能电站项目顺利通过截流阶段省级验收,标志着项目建设已全面进入主体工程攻坚期。

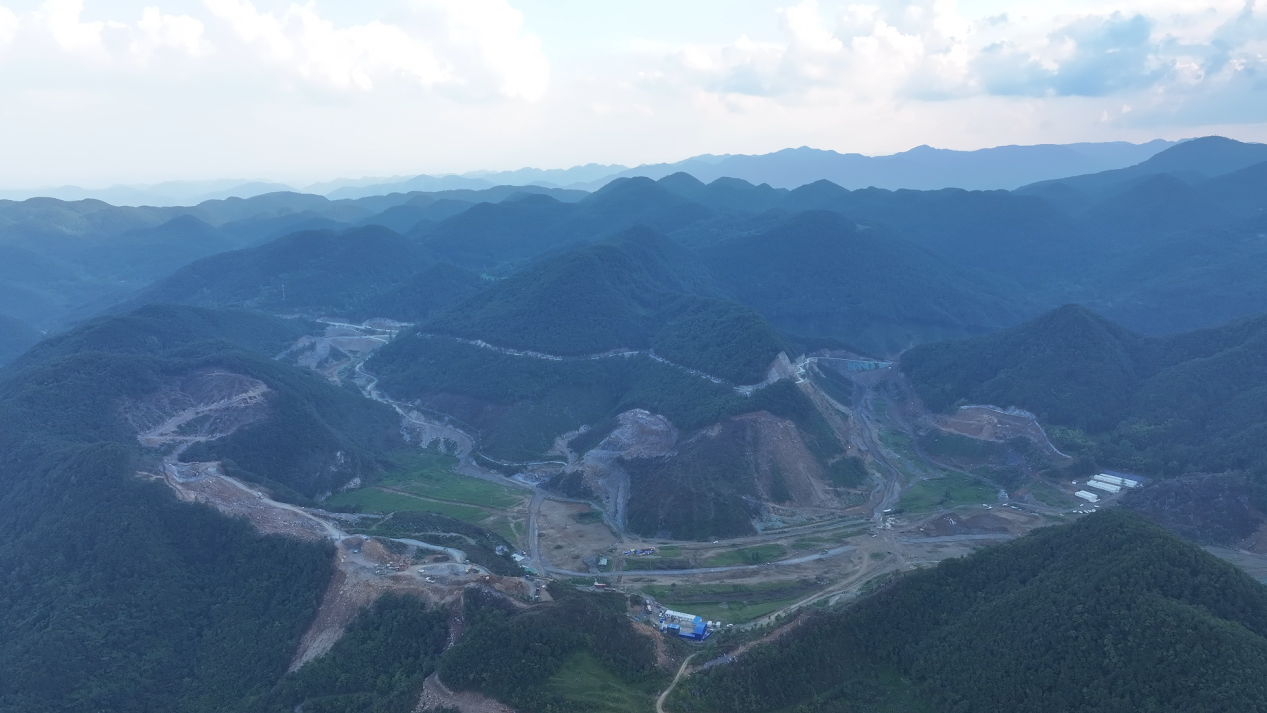

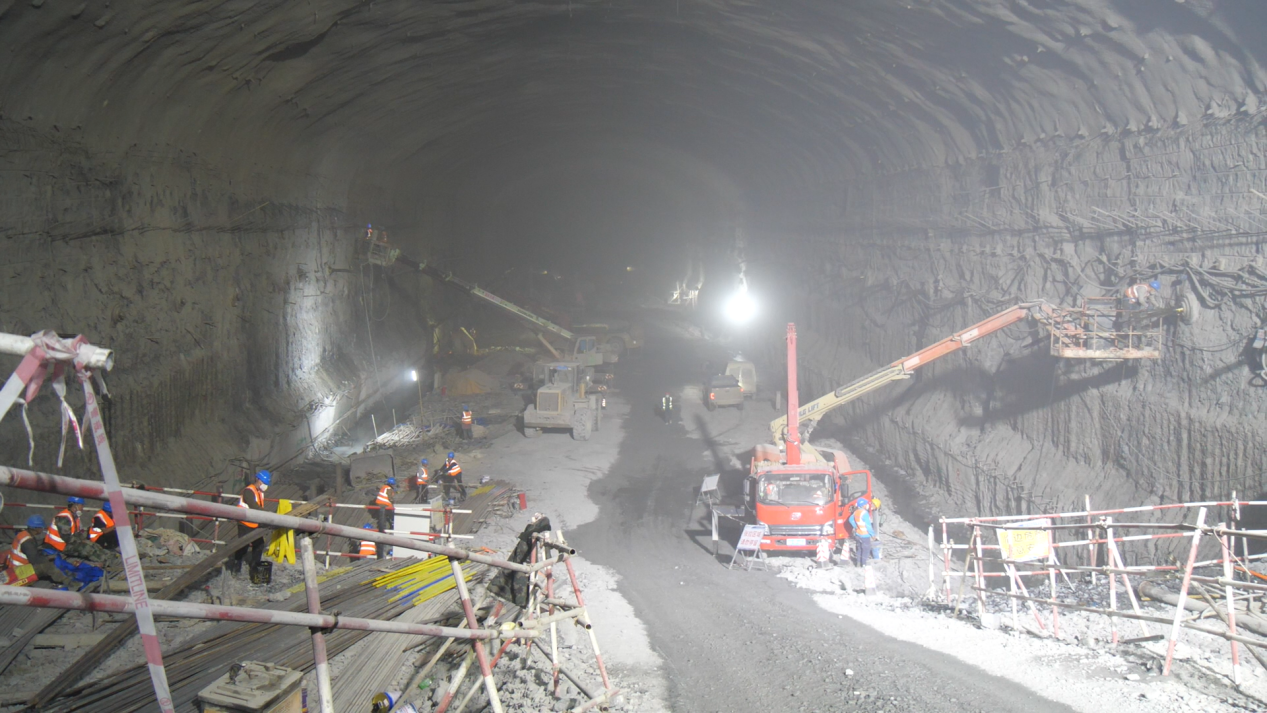

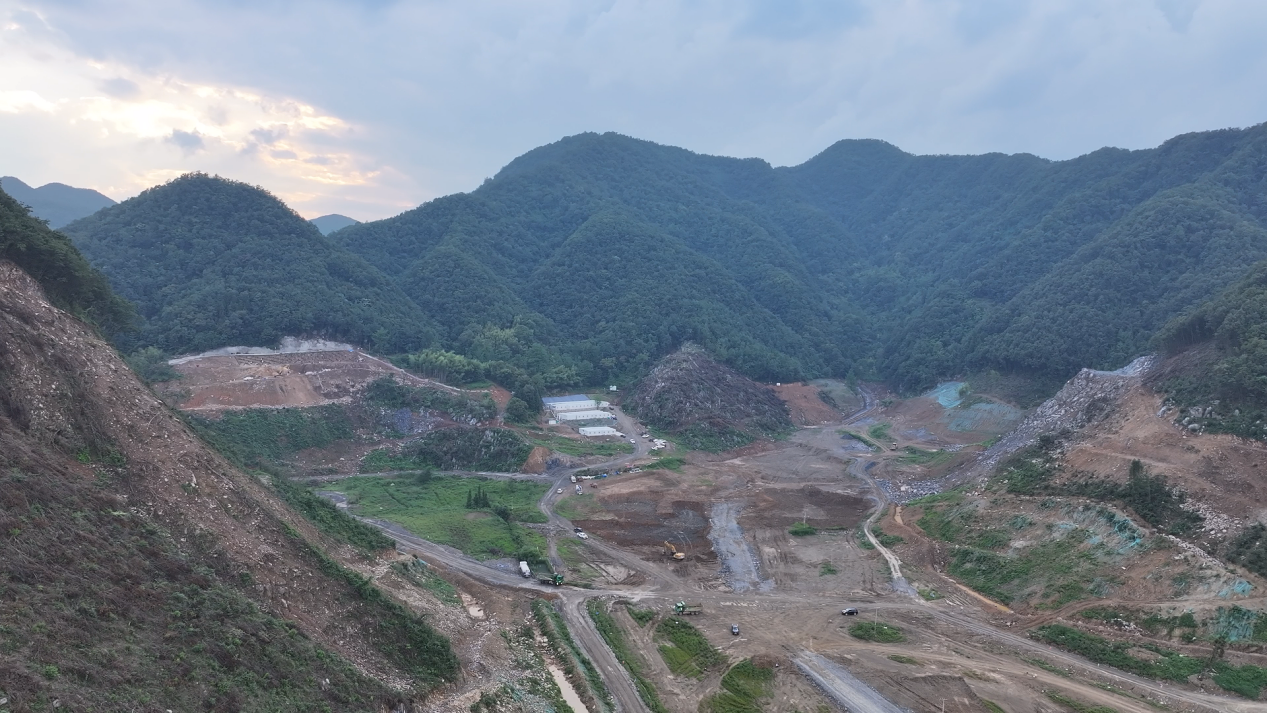

初冬的清晨,寒气逼人。在李庙镇的山谷里,电站工地已经热闹起来。其中,通风兼安全洞的洞口最为繁忙,渣土车、混凝土搅拌车等来回穿梭。

县融媒体中心记者楚欣懿说:“我身后这个巨大的洞口,就是电站地下的‘呼吸系统’——通风兼安全洞,它是深入山腹、为后续大规模开挖输送新鲜空气、保障施工安全的‘生命动脉’。”

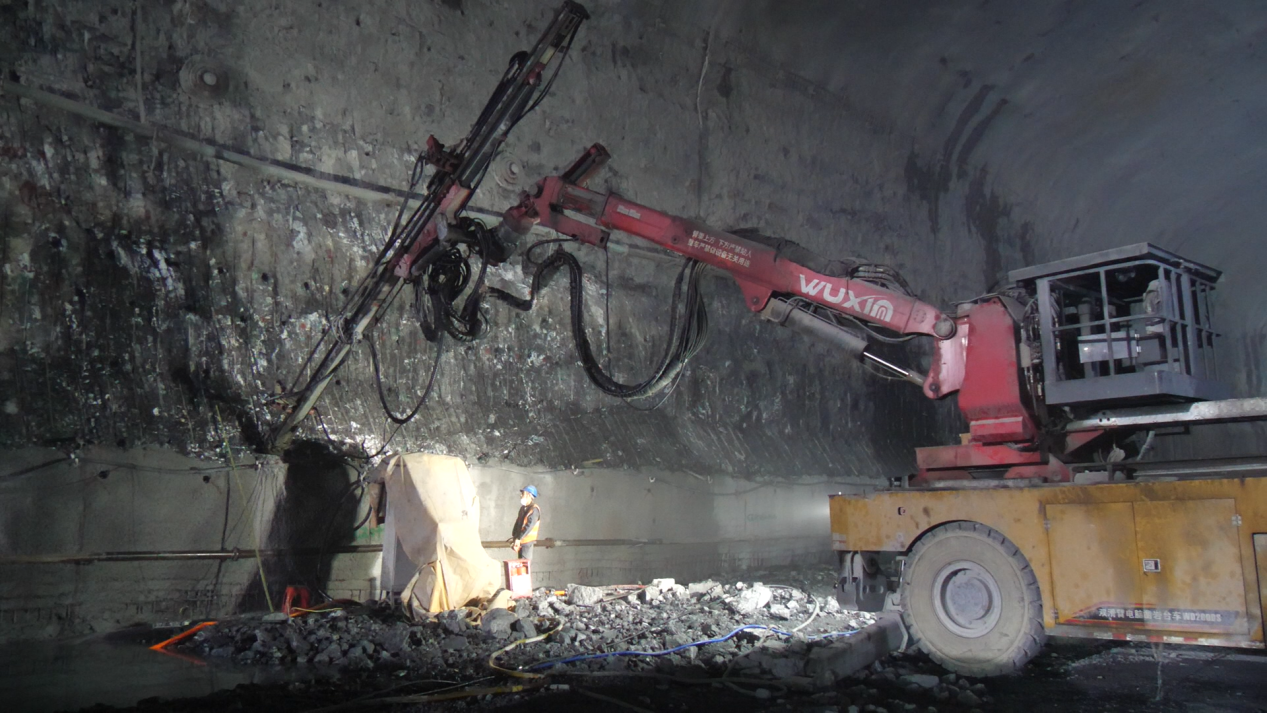

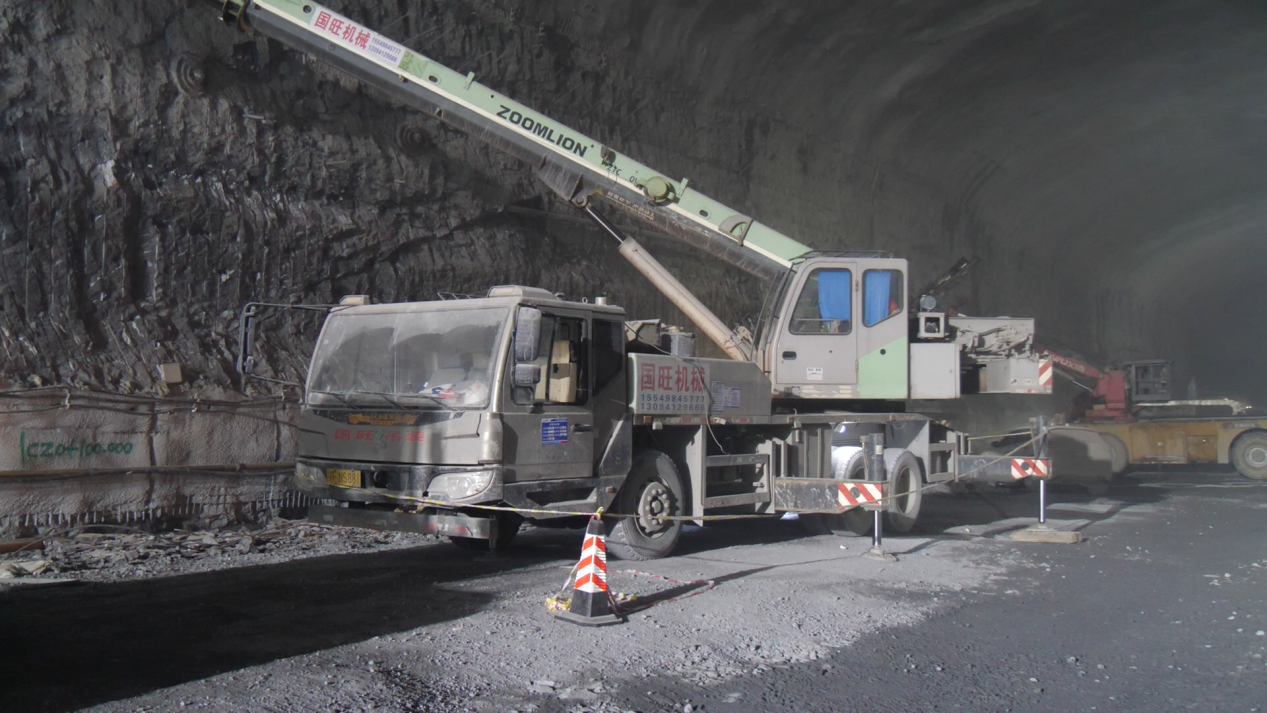

从洞口往里走,不远处便是电站的“动能心脏”——地下厂房。这是一个高达数十米的巨型洞室,各类大型施工设备在作业面上有序分布,机器的轰鸣在岩壁间回响。施工人员严格按照精确的钻孔计划进行作业,确保每一个孔位都达到设计深度与角度要求。

三峡建工湖北南漳抽水蓄能项目部员工龙炼彬说:“主厂房Ⅱ层已于2025年12月31日开挖完成,目前正在进行岩锚梁浇筑,主厂房Ⅲ层施工计划于2026年1月份启动,6月份完成开挖。”

作为整个电站的“心脏”部位,地下厂房能否按计划推进,直接关系到后续发电机组的安装与整个系统的联调。岩锚梁是未来安装大型桥式起重机、吊运发电机组核心部件的“空中骨架”,它的浇筑标志着地下厂房从大规模开挖转向关键结构施工。同时,另一项控制性工程导流洞也已完成衬砌。

三峡建工湖北南漳抽水蓄能项目部员工龙炼彬说:“导流洞已具备过流条件,计划1月底完成导截流验收,标志着电站大坝主体工程正式具备干地施工条件,为后续工程蓄水奠定坚实基础。主变洞Ⅰ层开挖已完成308.9米,计划于1月完成Ⅰ层开挖,启动Ⅱ层开挖,为电站2026年施工开好头、起好步。”

南漳抽水蓄能电站总投资108亿元,装机容量180万千瓦,是襄阳市唯一纳入国家《抽水蓄能中长期发展规划》的重点实施项目,也是当前湖北省装机容量最大的抽水蓄能电站。该项目于2023年9月启动,计划于2028年底实现首台机组并网发电。

三峡建工湖北南漳抽水蓄能项目部副主任范冬冬说:“2026年,我们将全力推进南漳抽蓄项目主体工程建设,为2028年电站首台机组投产发电奠定坚实基础。”

这座“超级充电宝”建成投运后,每年可提供约20亿千瓦时的清洁电能,相当于节约标煤68.2万吨,减排二氧化碳约170万吨,这将极大地优化区域能源结构,显著增强鄂西北电网的调峰与供电保障能力。
