南漳抽水蓄能电站项目地下厂房第一层开挖完成

日前,南漳抽水蓄能电站项目地下厂房第一层开挖完成。作为全省装机容量第二大的抽水蓄能电站,该项目正全力推进各项建设工作,确保关键节点目标如期实现。

在南漳抽水蓄能电站项目施工现场,施工人员正对地下厂房顶拱进行支护加固作业,确保洞室结构的稳定和安全。

湖北能源集团南漳张家坪抽水蓄能有限公司工程管理部工程师李富宽说:“地下厂房共分六层开挖,目前第一层开挖已经完成,正在进行第一层支护,预计年底前完成第二层开挖。”

与此同时,通风兼安全洞工程也已完工,下水库大坝左右岸坝肩已完成二级边坡开挖与支护,上水库库岸土石方已开挖12万立方米。

湖北能源集团南漳张家坪抽水蓄能有限公司工程管理部工程师李富宽说:“主变洞今年完成第一层开挖支护,导流洞已经开挖完成70%,计划年底前完成下水库截流验收,供水供电等重要临时工程预计10月底全部投用。”

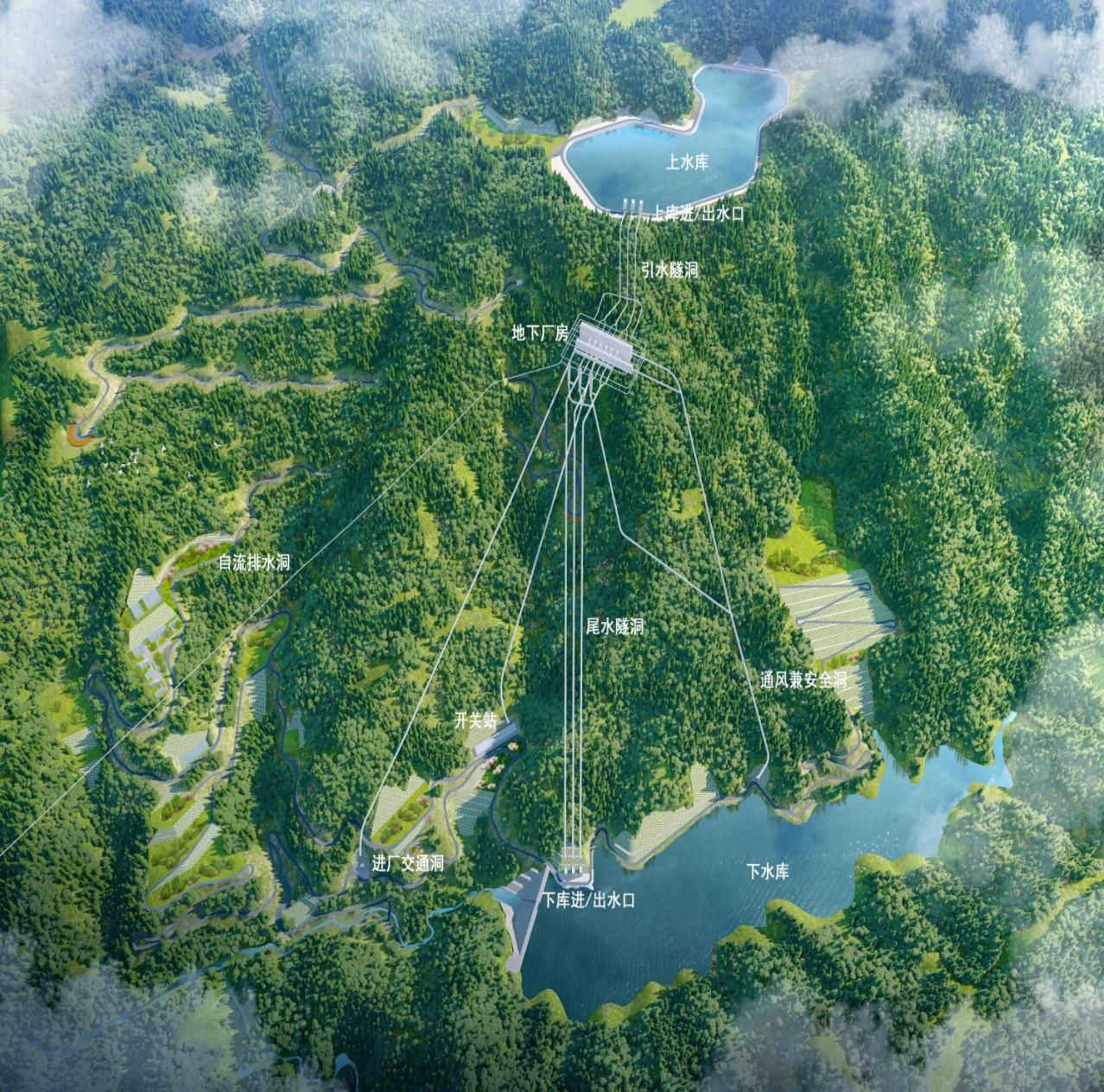

据了解,南漳抽水蓄能电站项目建成后,每年可提供清洁电能20亿千瓦时,有效保障鄂西北电网安全稳定运行。

湖北能源集团南漳张家坪抽水蓄能有限公司副总经理雷红富说:“下一步,持续优化施工工艺,合理组织施工资源,优化施工组织设计,全力冲刺关键节点目标。”
